В Ромите продолжается реализация второй фазы проекта «Строительство электроэнергетической сети в Ромите». В настоящее время основные работы сосредоточены на строительстве подстанции «Явроз» напряжением 110/10 кВ и воздушной линии электропередачи напряжением 10 кВ, предназначенной для электроснабжения села Ёс. Об этом сообщает компания ТГЭМ.

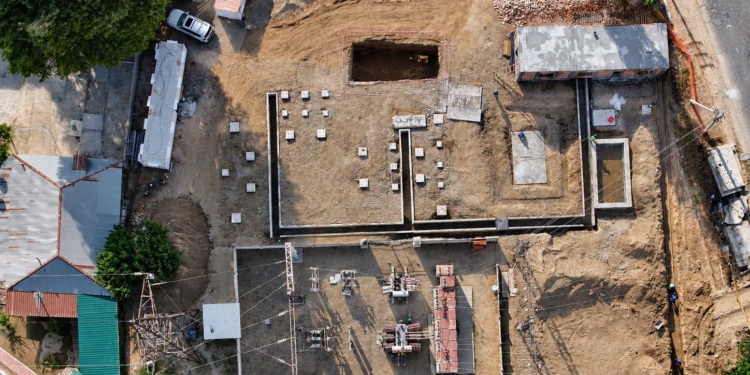

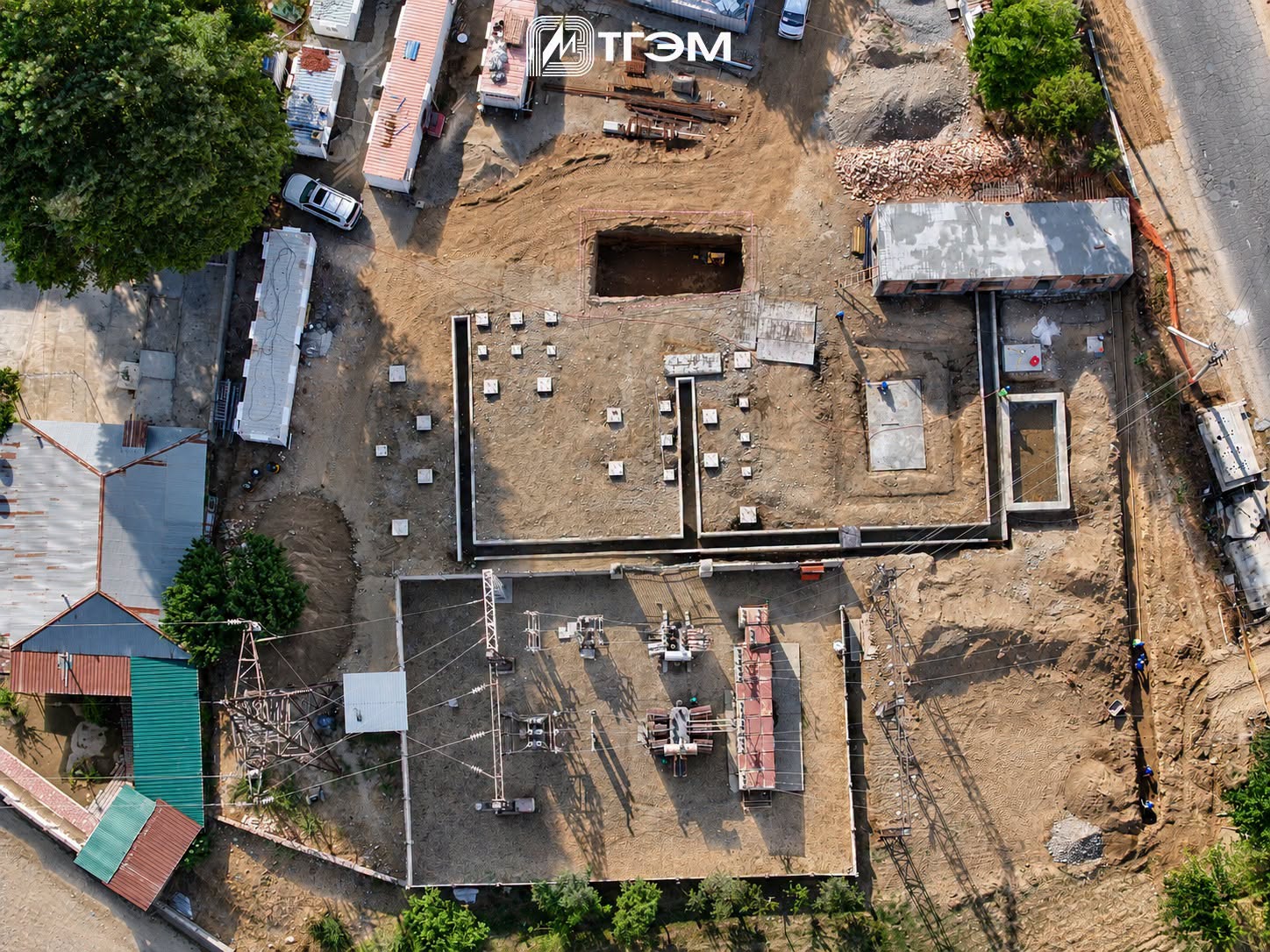

По информации компании, на строительной площадке подстанции «Явроз» ведутся работы по возведению здания общеподстанционного пункта управления (ОПУ).

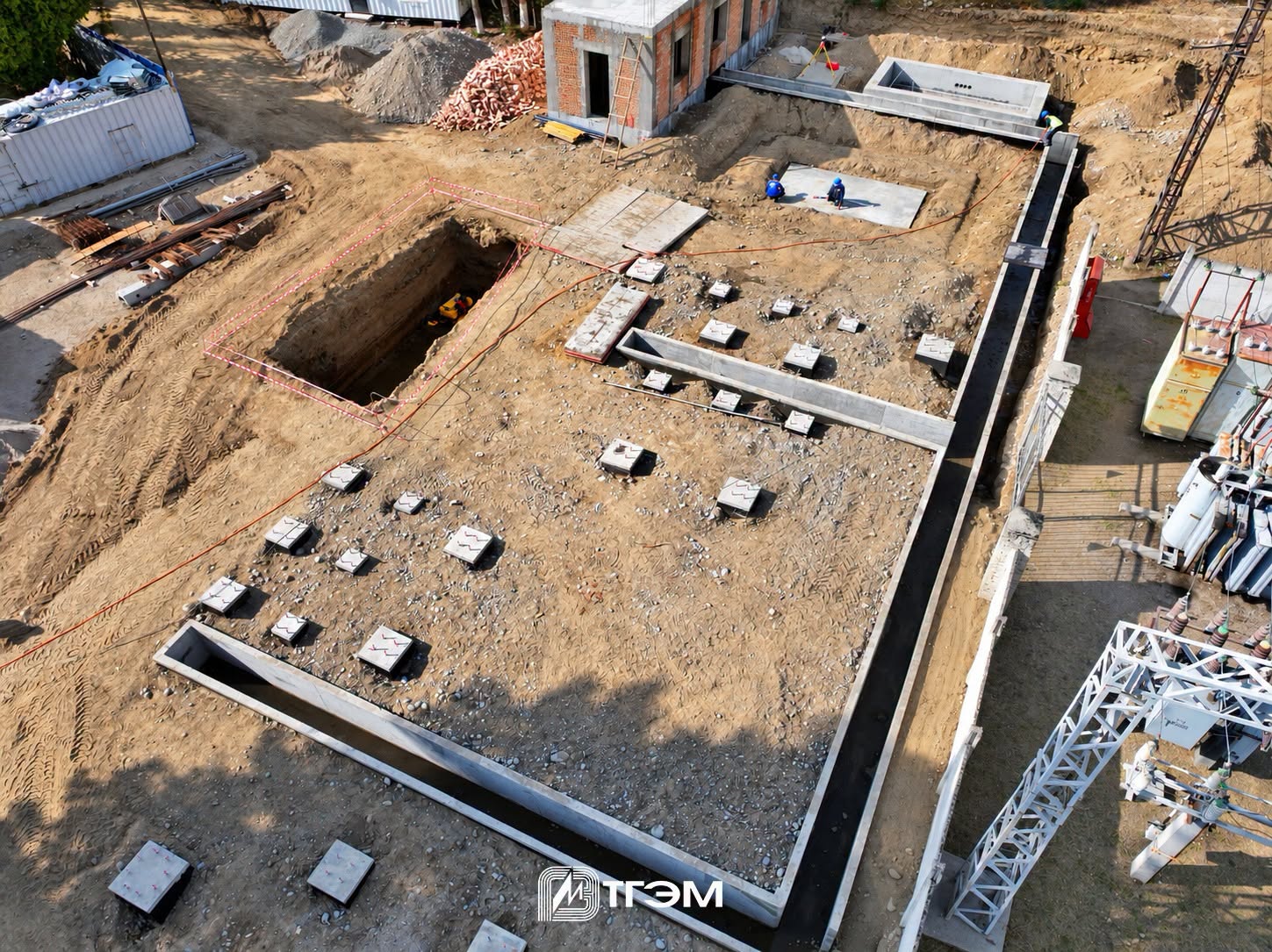

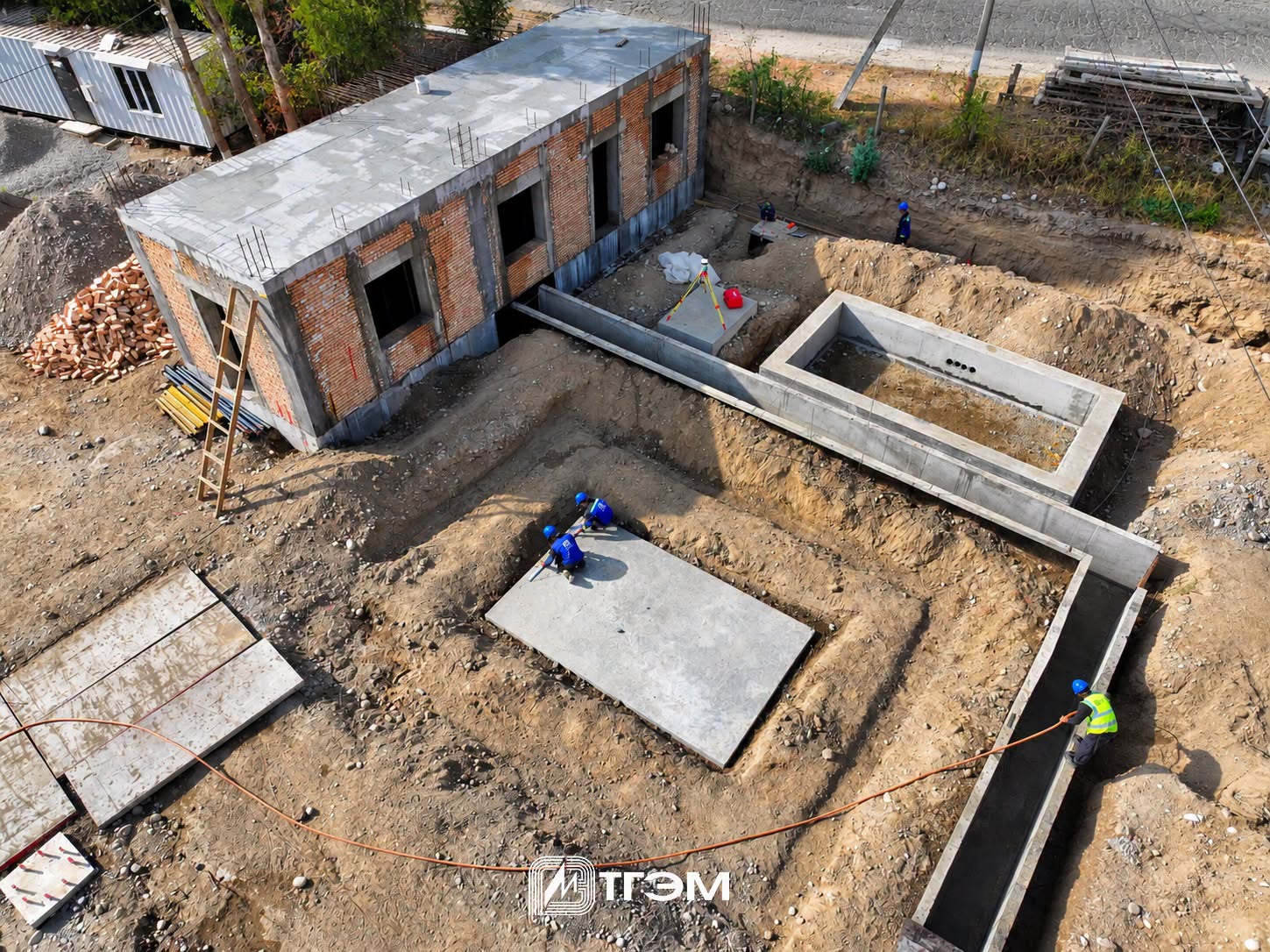

К настоящему времени строители завершили устройство первого этажа здания, включая плиту перекрытия.

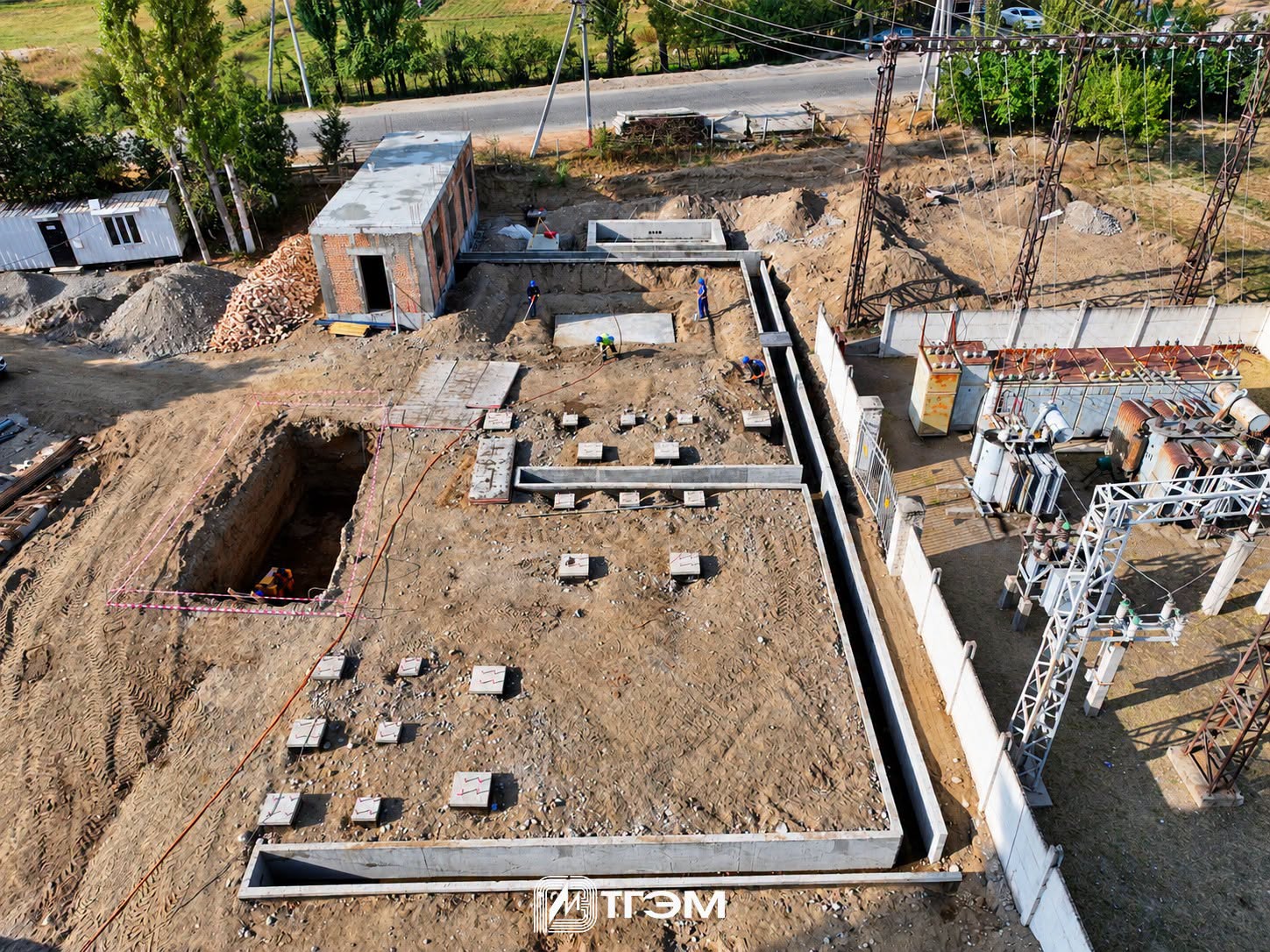

Кроме того, выполнена заливка фундаментов под оборудование открытого распределительного устройства (ОРУ) напряжением 110 кВ, а также обустроены кабельные каналы.
На объекте продолжаются бетонные работы и разработка котлована для маслоуловителя.
В горной местности строят линию электропередачи
Параллельно со строительством подстанции ведутся работы по прокладке воздушной линии электропередачи напряжением 10 кВ, которая предназначена для обеспечения электроэнергией села Ёс.
Как отмечают в компании ТГЭМ, трасса линии проходит через территорию со сложным горным рельефом, что является одной из особенностей реализации проекта.

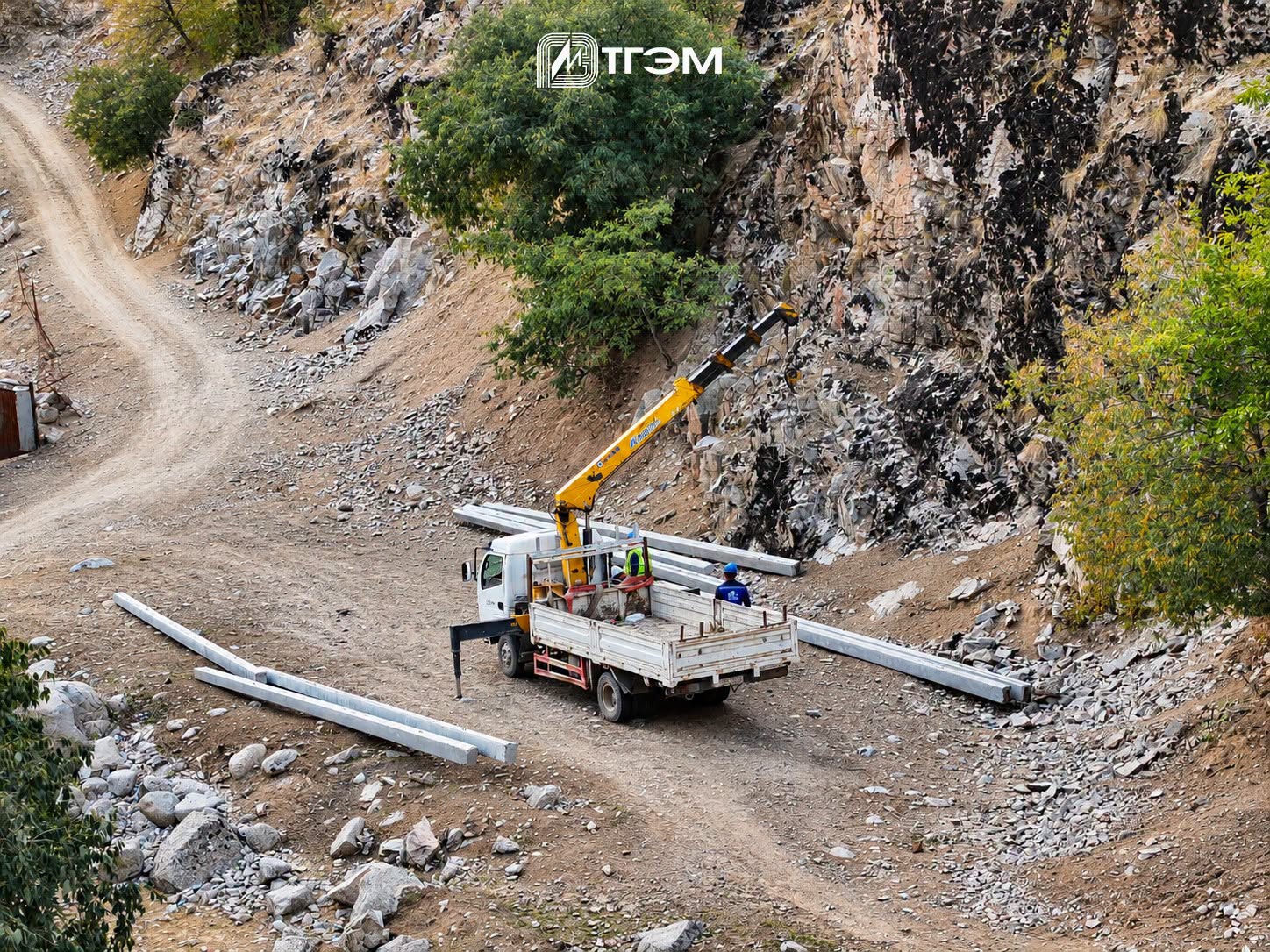

В настоящее время на строительную площадку доставляются железобетонные стойки, необходимые для установки опор линии электропередачи.

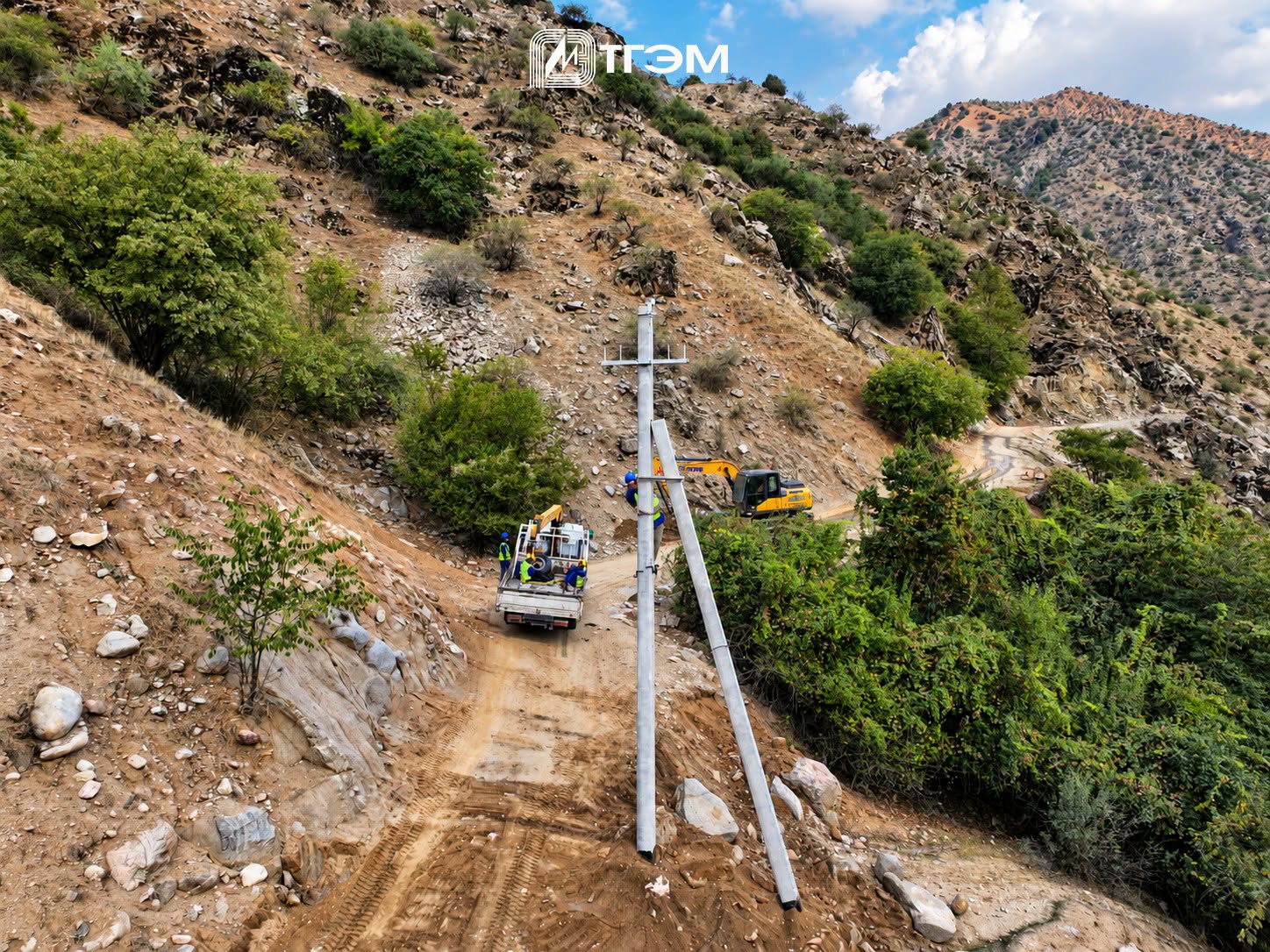

Одновременно специалисты проводят разработку котлованов, монтаж траверс и установку опор.
Проект направлен на повышение надёжности электроснабжения
Основная цель второй фазы проекта «Строительство электроэнергетической сети в Ромите» заключается в повышении надёжности электроснабжения региона.


Реализация проекта также предусматривает подключение к электрическим сетям отдалённых горных сёл.
Строительство подстанции «Явроз» и воздушной линии электропередачи является частью работ, направленных на развитие электроэнергетической инфраструктуры и обеспечение электроснабжения населённых пунктов в горной местности.
