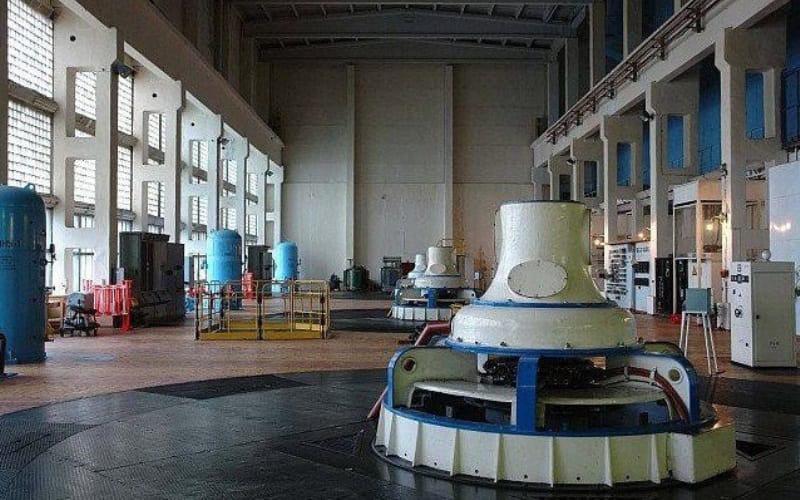

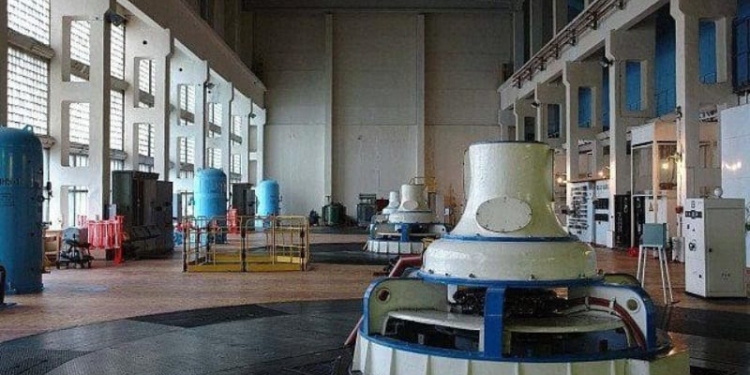

Avesta.Tj |15.03.2018 | Начался монтаж агрегата №5 Сарбандской (Головной) гидроэлектростанции в рамках проекта по модернизации ГЭС.
Как сообщили «Авеста» в профильных энергетических ведомствах республики, полностью завершен демонтаж старого агрегата №5 и идет сборка нового агрегата. Монтажные работы продолжаются параллельно с поступлением оборудования для указанного агрегата.
По данным источника, параллельно идут работы по строительству нового здания центра управления ГЭС. Здание будет трехэтажным, и в нем будет размещена оборудования для автоматизированного управления ГЭС.
«В настоящее время решается вопрос о приостановке силового автотрансформатора №3 для дальнейшего его демонтажа. Он (автотрансформатор) будет заменен на новый», — отметил источник.
Проект модернизации Сарбандской ГЭС предусматривает полную замену гидротехнического оборудования.
Проект состоит из двух фаз, его реализация завершится в течение трех лет. Первая фаза проекта предусматривает модернизацию 1, 2 и 5 гидроагрегатов, капитальный ремонт 3 и 6 гидроагрегатов, реконструкцию и модернизацию водосбросных шлюзов.
Также предусмотрен ремонт подъемных механизмов, системы сжатого воздуха, системы пожаротушения ГЭС, замена силовых автотрансформаторов №2 и 3, строительство нового здания центра управления ГЭС, замена оборудования в электромеханических мастерских, берегоукрепительные работы на реке и соединяющем канале.
Реализация второй фазы проекта предполагает модернизацию 220, 110, 35 и 6 кВт открытых распределительных устройств (ОРУ).
По данным энергосектора страны, мощность Сарбандской гидроэлектростанции, после завершения модернизации ГЭС увеличится на 12 МВт.
Первоначально проектная мощность указанной ГЭС составляла 240 МВт, после реконструкции этот показатель достигнет 252 МВт.
По данным источника, реконструкция Сарбандской ГЭС, которая осуществится за счет грантовых средств Азиатского банка развития (АБР) завершится в 2019 году. На эти цели АБР выделил Таджикистану грант в размере $136 млн.
Следует отметить, что Сарбандская ГЭС была введена во временную эксплуатацию в рамках строительства каскада гидроэлектростанций на реке Вахш в 1962 году, а в 1966 году состоялся её полный запуск.
